就算是沒有做過裝修的朋友們都能知道,家裝裝修之中的防水工程的重要性。防水是裝修中的重中之重,然而防水工程完工之后是隱蔽在地下的,如果這一工程的工程質量有問題,那么就會在日后的居住中發生滲漏,會給鄰居造成巨大損失,不但要花費大量的金錢精力去重新翻新,還要想法修復鄰里之間的關系。接下來,遼陽裝修公司淡遠整裝就來教你怎樣做好家裝防水,把控好防水工程的質量監督,做好家裝防水工程。
防水區域
家裝裝修中需要進行防水工程的家居區域一般分為衛生間、廚房以及陽臺三個區域位置。
衛生間防水:衛生間是與水打交道最多的室內區域,衛生間的墻面、地面等等都是衛生間用水的重災區域,是必須要做好防水工程的一個功能區域。
廚房防水:廚房用水量僅次于衛生間用水,屬于家裝裝修中第二大用水重災區,而廚房也經常與油煙打交道,所以在收拾的時候可能會用到大量的水,尤其是廚房帶有地漏的區域,地面以及墻面都要做好防水工程。
陽臺防水:陽臺的地面以及墻面也是需要做好防水工作的一個區域,尤其是需要裝有水路的陽臺,例如在陽臺安裝使用洗衣機、拖地池等。
那么需要如何做好家裝防水呢?
施工階段:
1、地面墻面清理
首先要使用鏟子或者笤帚等工具將需要做防水工程的區域的基層清理干凈,將基層表面的凸起物、砂漿以及疙瘩等等雜物清掃干凈,尤其是對于陰陽角、管根、地漏等等位置需要認真的清理干凈,以保證后期防水工程的效果更好。
2、滾刷潤濕地面
在需要做防水工程的區域內的涂刷面使用滾刷沾水滾刷,這一過程中要確保涂刷面沒有積水存在,不能灑水進行潤濕?;鶎硬粷駶櫍谒⑼糠浪臅r候基層會吸收防水中的一些水分造成防水在干燥的過程中開裂,這樣的事情如果發生,那么防水工作基本是白做了。若基層位置存在了積水,會稀釋防水也會造成局部涂刷質量的不合格。
3、涂抹防水層
防水工程的防水層需要涂刷三遍左右,而且要涂刷均勻,防水層涂刷之后需要做到并無透底露底的情況。而在涂刷防水層的時候,在第一遍時,使用具有堵漏的產品對墻體的墻角處,陰影邊,下水管道周圍進行填壓式的填充;在涂刷第二遍的時候可以橫向涂刷防水層,涂刷后的墻面或者地面不能有露底、起泡的情況,需要符合涂刷尺寸的要求,水電開槽的槽體部分也要全部涂刷到防水;而涂刷第三遍的防水層的時候,在第二層涂刷的防水層干燥后,用防水產品沿著垂直方向在此涂刷一次。
在涂刷防水層的時候“廚房以及衛生間都是多水地帶,為了防止水會沿著槽漏到墻體的另一個方面,縱橫個刷一次防水層的涂刷模式可以增加每一層的涂料互相粘結,且也能夠補充相互間的涂刷的不足之處,讓防水工作做到更好?!?/span>

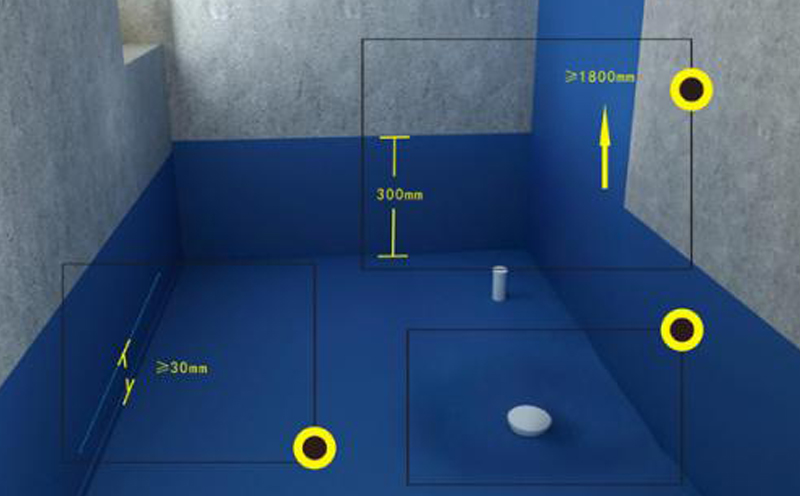

4、各個區域墻面的防水高度
廚房:廚房墻面的防水高度需要做到300mm左右;水槽處防水層的涂刷高度需要做到500mm高度,1000mm的寬度。
衛生間:衛生間墻面的處的防水應該最少做到1.5m、1.8m,當然在條件允許的情況下,也可以將衛生間的防水做到頂端;
衛生間內洗手池的防水層需要做到120cm,寬度做到100cm;洗浴處需要涂刷到1.8m,寬度做到0.9m,如果遇到轉角則兩面墻體處各需涂刷到0.9m。
閉水試驗
防水施工完成36小時后進行閉水試驗,地面排水高度以墻根、管踵、地面凸起未涂過的防水為準。48小時后,檢查樓下天花板是否漏水。如果沒有漏,可以平鋪。如有滲漏,應重新做地面防水。之后你要再做一次48小時閉水測試,直到樓下天花板沒有漏水為止!“防水試驗合格后應做保護層,確保防水層不會在后來的施工中受到破壞”。
防水驗收
在防水工程完畢后需要進行防水驗收工作,這個時候要檢查防水層的高度,涂層的表面平滑度以及閉水試驗等等驗收工作。
1、檢查各個區域防水高度是否符合標準,標準見上;
2、檢查涂層表面是否平整光滑、無開裂;
3、閉水試驗是否合格,閉水試驗要求業主必須到場,確認后方可進入下個施工環節。
